Un chantier qui démarre dans le mauvais sens coûte toujours plus cher à corriger qu’à faire correctement du premier coup. En rénovation, la question de savoir si l’électricité passe avant ou après l’isolation revient régulièrement – et la réponse ne souffre aucune nuance. Voici pourquoi l’ordre de ces deux corps de métier n’est pas une question de préférence, mais une règle de chantier gravée dans la norme.
L’électricité passe toujours avant l’isolation, sans exception

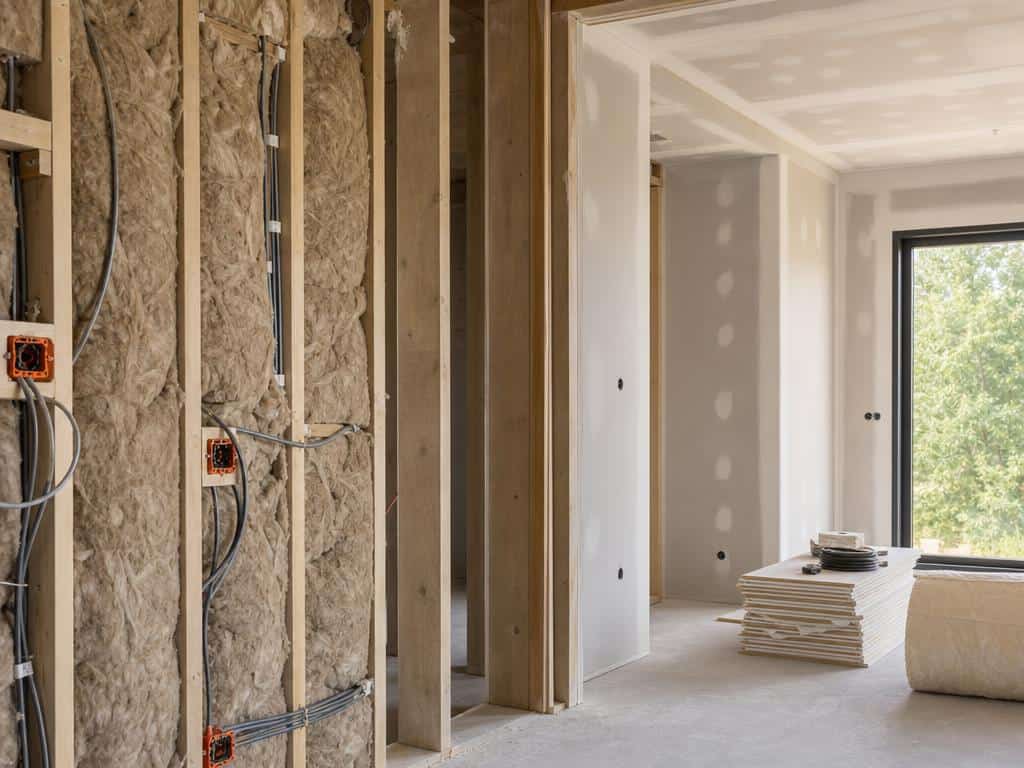

L’installation électrique appartient à la phase dite des « réseaux », qui précède systématiquement la mise en place de l’isolant. Ce séquençage n’a rien d’arbitraire : les câbles et les gaines doivent cheminer sur des surfaces nues, accessibles, avant que l’isolant ne vienne tout recouvrir. Une fois l’isolant posé, vous n’avez plus accès à rien.
En pratique, cela signifie que l’électricien intervient en premier sur le mur brut ou la cloison nue, pose ses gaines, fixe ses boîtes d’encastrement, puis quitte le chantier. L’isolation vient ensuite combler l’espace, intégrer les gaines, et créer la paroi finie. Inverser cet ordre, même partiellement, génère des problèmes techniques et des surcoûts évitables.
Aucune configuration ne déroge à cette règle – ni en construction neuve, ni en rénovation lourde, ni même pour un simple ajout de prise en périphérie d’une pièce déjà partiellement traitée.
Comment passer les gaines électriques avant la laine de verre?
La méthode varie selon le type d’isolant et de support, mais le principe reste le même : la gaine doit être fixée sur le mur support nu, avant toute pose d’isolant. Elle ne doit jamais traverser l’isolant de part en part, ni venir comprimer la laine de verre.
Pour le dimensionnement des gaines, la norme NF C 15-100 fixe des règles précises. Une gaine ICTA ou IRL de 16 mm accepte jusqu’à 3 fils, une gaine de 20 mm jusqu’à 5 fils. Au-delà de 5 fils dans un même circuit, vous passez obligatoirement en 25 mm. Ces diamètres ne sont pas interchangeables selon la commodité du moment.
Le type de gaine importe également. L’ICTA (Indépendante Cintrée à Tenue Annulaire) convient aux passages en saignée ou sous isolant souple. L’IRL (Indépendante Rigide Lisse) s’utilise davantage en apparent ou dans les faux-plafonds. Dans une paroi isolée, l’ICTA reste le choix le plus courant pour sa flexibilité.
Doublage collé ou ossature métallique : le cheminement des gaines change-t-il?
Oui, le cheminement change selon la technique de doublage. En doublage collé – c’est-à-dire avec un complexe isolant directement collé contre le mur porteur, souvent couplé à une plaque de plâtre – la gaine se fixe sur le mur nu avant la pose du complexe. Elle reste emprisonnée entre le mur et l’isolant, ce qui est tout à fait conforme, à condition que la boîte d’encastrement affleure bien le nu fini de la plaque.
En doublage sur ossature métallique, la gaine chemine dans le vide technique ménagé entre les montants, côté mur. Elle ne doit pas passer devant le pare-vapeur, qui se trouve côté pièce. C’est une erreur fréquente en rénovation : placer la gaine du mauvais côté du pare-vapeur crée un pont de vapeur localisé, avec un risque de condensation dans l’épaisseur de l’isolant. Pour les travaux impliquant des montants de doublage en placo, la position et le calibre des montants influencent directement l’espace disponible pour les gaines.
Dans les deux cas, la gaine ne doit jamais comprimer la laine de verre ou tout autre isolant souple. Une gaine qui écrase la laine réduit son épaisseur effective et crée un pont thermique localisé – exactement ce qu’on cherche à éviter.
Que risque-t-on à inverser l’ordre de ces deux chantiers?
Les conséquences d’un mauvais ordonnancement sont mesurables. Percer un isolant déjà posé pour y passer une gaine génère jusqu’à 30 % de pertes thermiques supplémentaires dans la zone concernée, selon ElectricitéGuide.com. Sur une paroi entière, les trous de passage non rebouchés correctement ruinent le bilan thermique du mur, et donc la facture de chauffage.
Le surcoût financier est également documenté. Ajouter un circuit électrique après la pose de l’isolant revient en moyenne entre 15 et 25 €/m² de travaux supplémentaires – dépose partielle de l’isolant, repositionnement, rebouchage, vérification de la continuité du pare-vapeur. Un coût qui n’existait pas si l’ordre des interventions avait été respecté dès le départ.
Le risque de condensation dans la paroi est plus sournois, car il n’apparaît pas immédiatement. Une gaine mal positionnée par rapport au pare-vapeur crée une rupture localisée de l’étanchéité à l’air. La vapeur d’eau migre vers la paroi froide, se condense, et favorise le développement de moisissures – parfois plusieurs années après la fin du chantier.
Ce que la norme NF C 15-100 (version 2024) impose dans les parois finies
Depuis le 1er septembre 2025, la version 2024 de la norme NF C 15-100 est la seule applicable pour toute installation électrique. Elle renforce deux points particulièrement sensibles dans les parois isolées : l’accessibilité des boîtes de dérivation et la protection mécanique des câbles.
Concrètement, noyer une boîte de dérivation derrière un isolant sans prévoir d’accès est désormais non conforme. En rénovation lourde, cette erreur peut entraîner un refus de conformité du Consuel, l’organisme qui vise les installations avant la mise sous tension. Sans ce visa, pas de contrat d’électricité possible pour un logement neuf ou lourdement rénové.
La norme impose également que les câbles encastrés dans une paroi finie soient protégés mécaniquement – d’où l’usage des gaines ICTA ou IRL. Un câble posé nu derrière un isolant, même apparent uniquement pendant les travaux, n’est pas conforme. Ces exigences s’appliquent aux particuliers comme aux professionnels, et aucun électricien sérieux ne peut vous proposer de s’en affranchir.
Faut-il repasser un électricien si l’isolation est déjà posée?
Si vous vous retrouvez dans cette situation – isolation posée, circuits électriques insuffisants ou absents – les options existent, mais elles ont un coût. Pour un simple ajout de prise ou d’interrupteur en surface, une goulotte apparente peut suffire et reste conforme à la norme, à condition que le câblage soit correctement protégé. C’est la solution la moins intrusive.
Pour ajouter un circuit complet derrière une paroi déjà isolée, il faut généralement déposer partiellement le doublage. En ossature métallique, cela implique d’enlever les plaques de plâtre, de repasser les gaines correctement, de vérifier le pare-vapeur et de tout refermer. Le coût peut rapidement dépasser 500 à 800 € par circuit selon la longueur et l’accessibilité du cheminement.
Dans certains cas – paroi en doublage collé avec complexe rigide, ou cloison en briques plâtrières – la reprise est techniquement si contraignante qu’une démolition complète de la paroi devient inévitable. Ce scénario concerne surtout les rénovations réalisées sans coordination entre corps de métier, où modifier l’emplacement d’une prise électrique peut déclencher un chantier bien plus lourd que prévu.
Un chantier bien ordonné, c’est d’abord une liste d’intervenants dans le bon ordre. L’électricien passe, l’isolation suit – jamais l’inverse. Cette séquence simple vous évite de payer deux fois pour un mur que vous n’aurez pas à ouvrir une seconde fois.
